12月28日,圣元環保鄄城縣生活垃圾焚燒發電項目順利實現35kV倒送電,這是項目工程建設又一重要里程碑節點。
為確保35kV系統做到倒送電一次成功,項目總指揮李錄軍在當天上午組織召開會議,聯動各參建單位對35kV系統做倒送電前最后一次全面檢查,明確各崗位職責、受電方案、注意事項等,確保嚴格按照調度下達的送電指令進行操作。

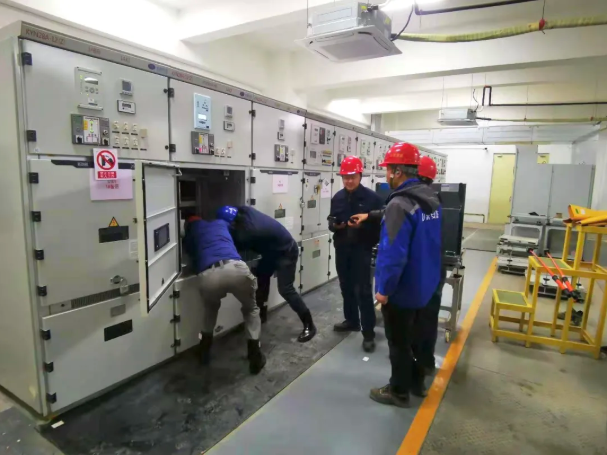

安全、技術措施交底后,再次預演送電模擬操作,對發現的潛在缺陷及時進行閉環處理,為順利通過供電公司驗收創造了良好的條件。
19時45分,隨著35kV金堤線311開關的合閘,1號主變受電一次成功。

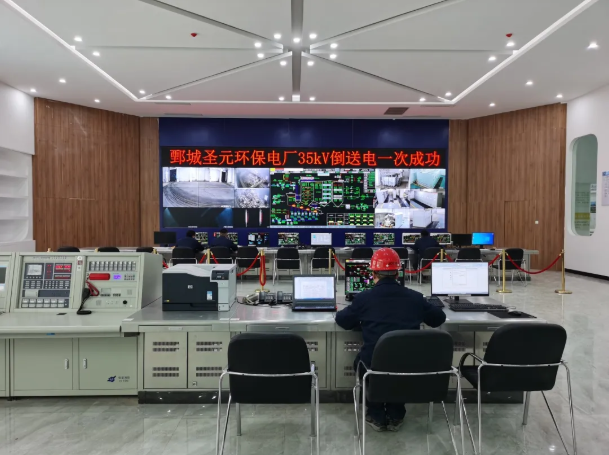

23時08分,各項操作全部完畢,35kV系統電源受電圓滿完成。
35kV接入系統線路全長4.1公里,從開工建設至送電完成歷時80天,較計劃工期縮短了25天。
鄄城圣元此次35kV系統倒送電一次成功,為后續的整套啟動、并網發電提供了有力保障,項目朝著并網發電目標又邁進了堅實的一步。
鄄城縣生活垃圾焚燒發電項目設計規模為日處理生活垃圾1200噸。其中一期工程規模600噸/日,配置1條額定處理能力600噸/日垃圾焚燒生產線+1臺25兆瓦汽輪發電機組。項目正式投產后,將實現鄄城縣生活垃圾無害化、減量化、資源化處理,有力改善當?shù)厝司迎h(huán)境。
