萬眾一心加油干,越是艱險越向前。2020年,圣元環保五個在建項目在總部統籌協調下,各項目指揮部努力克服新冠肺炎疫情影響,積極推動復工復產,目前處于收官的重要階段,總部要求各項目攻堅克難務求全勝。全體參建人員凝心聚力、眾志成城,施工現場熱度不減、勁頭不松。廣大一線建設人員抗疫情、戰酷暑、防汛澇,始終保持大干快上勢頭。施工一線捷報頻傳,多項重難點工程節點順利突破,為項目在春節前后進入試生產及正常生產系牢保險繩,避免各地因春節垃圾量大增造成的垃圾滯留風險。

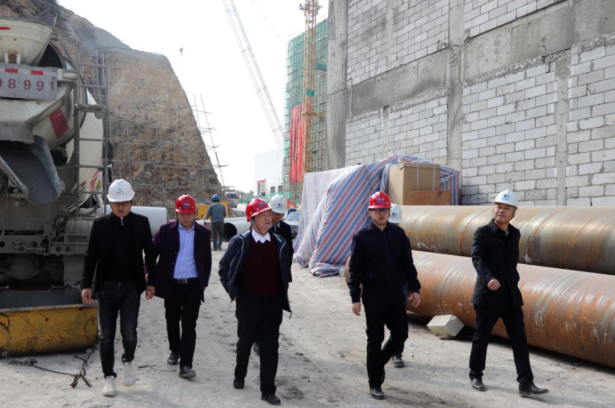

一元復始,萬象更新。2021年1月2日上午,朱煜煊董事長攜辦公室蘇陽明主任到達泉州圣元(南安市生活垃圾焚燒發電廠提級改造工程和南安市餐廚垃圾資源化處理廠項目),親臨現場視察各工序環節,對全體參建人員致以親切的節日問候。
朱煜煊董事長指出,圣元環保在建項目在春節前的任務依然繁重,要緊緊圍繞計劃節點,延續2020年吃苦敢干的勢頭,“有條件要上,沒有條件創造條件也要上”,想方設法在春節前后投入試生產及正常生產,以保證各項目服務區域春節期間的大量增量垃圾得到妥善處理。朱煜煊董事長對五個在建項目提出要求:
一、務必要有高度的緊迫感、使命感和強有力的執行力。充分發揮“不怕吃苦、勇于擔當、敢于勝利”的企業精神,持續發力、積極推進工程進展,確保完成預定的戰略目標。要有序地組織加班加點,將加班費精準發到現場人員手中;要想方設法解決難點問題,創造條件完成任務。各項目部卯足勁頭,加大投入,必須按照既定的時間節點完成工程建設任務,特別是在春節前實現投產的任務目標,確保春節期間的大量增量垃圾得以妥善處理。
二、務必對風險研判再研判。要進一步加大安全監管及疫情防控力度,切實落實各項管控措施,全力確保安全生產形勢持續穩定,打造行業標桿性項目工程。
三、務必保證調試投產環保指標的一次性調試達標,認真總結以往的成功經驗,應用于新項目的環保指標管理中,務求全面達標。

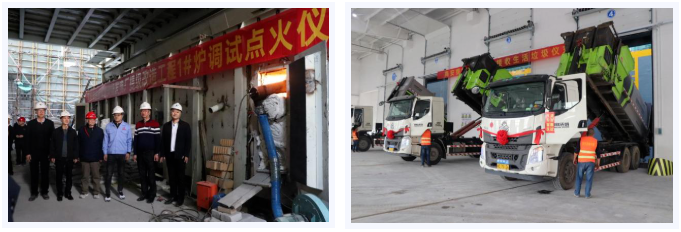

福建省南安市生活垃圾焚燒發電廠提級改造工程1#爐調試點火成功
2020年12月28日下午,南安市生活垃圾焚燒發電廠提級改造工程1#爐調試點火成功,垃圾順利進場,標志著項目由建設階段逐步轉向調試階段。提級改造工程建設規模為1500噸/日,屆時,南安市生活垃圾焚燒發電廠生活處理規模將由 1300噸/日提升至 2800噸/日,實現區域共建共享。
春節前,提級改造項目要繼續沖刺,完成接入系統倒受電、所有構筑物結封頂?shù)戎匾?jié)點。

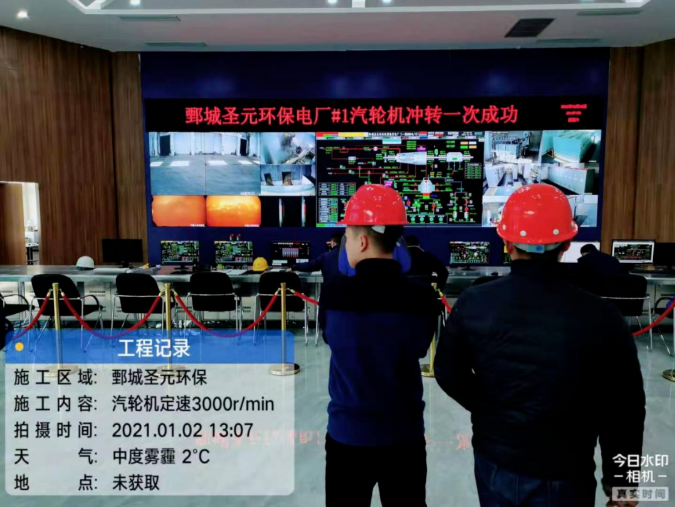

山東省鄄城縣生活垃圾焚燒發電項目#1汽輪機沖轉成功
鄄城圣元項目設計總規模為日處理生活垃圾1200噸,分兩期建設。一期處理能力為600噸/日。2020年初以來,鄄城圣元全力克服疫情帶來的影響,在嚴格落實各項防控措施的同時趕工期、搶進度,有序推進項目建設。12月28日晚,鄄城項目35kV系統電源受電圓滿完成。
元月2日,該項目汽輪機沖轉一次成功,相關試驗正常,確保春節前完成并網發電投產。

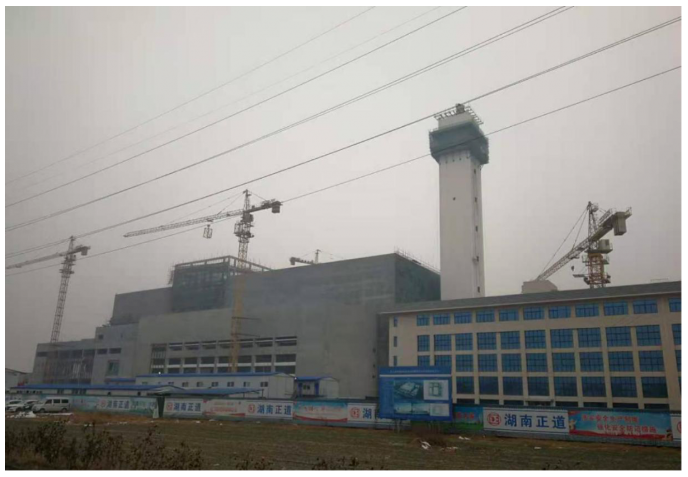

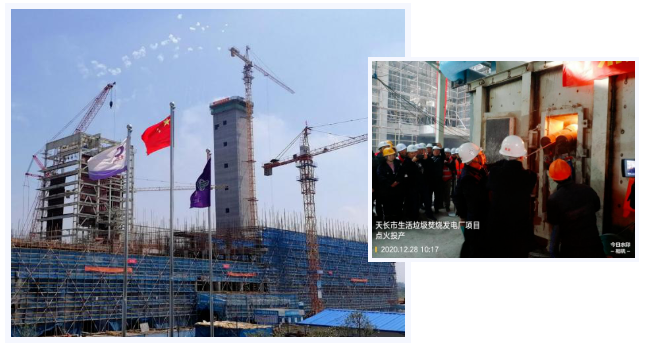

安徽省天長市生活垃圾焚燒發電項目低溫烘爐點火成功
天長項目為國家"十三五"規劃省重點工程,設計規模為日處理生活垃圾1500噸,其中一期處理能力為750噸/日,年發電量約1.16億度。2020年,天長項目有效克服了新冠肺炎疫情和梅雨季節的影響,陸續完成樁基施工、垃圾坑土方開挖、鋼結構吊裝、煙囪封頂、鍋爐水壓試驗等重要計劃節點。12月28日,鍋爐低溫烘爐點火成功。
春節前,天長項目還要完成垃圾進場、高溫烘爐、整套啟動等重要節點,盡快投入正常生產。

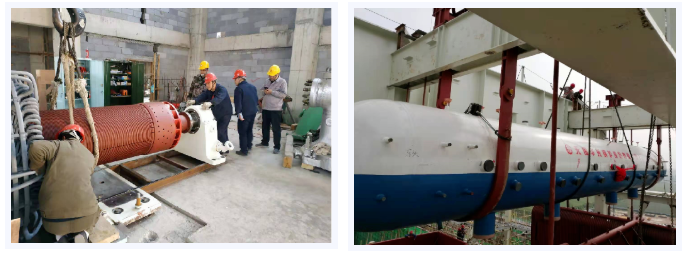

山東省梁山縣環保能源發電項目已具備倒送電條件
梁山項目設計規模為日處理生活垃圾750噸,并預留一條750噸/日的焚燒線,是具有良好的社會效益和經濟效益的重要民生工程。為順利完成施工任務,項目部嚴密把控工程關鍵節點計劃,2020年陸續完成鍋爐鋼架吊裝、汽包就位、低溫烘爐、發電機穿轉子等重要節點。12月13日,該項目已具備倒送電條件。
春節前,該項目須完成垃圾進場、倒送電等重要節點。
山東省汶上縣環??萍及l(fā)電項目已正式進入調試階段
汶上項目設計規模為日處理垃圾1500噸,分兩期建設。一期將建設一條750噸/日的垃圾焚燒線和一臺15MW汽輪發電機組,并預留二期建設場地。自2020年初土方開挖以來,接連受到新冠肺炎疫情及惡劣天氣影響,工期壓力巨大。全面復工復產后,在確保安全、質量的前提下,全力加快建設進度,于12月21日烘爐點火成功。這標志著汶上項目鍋爐本體安裝及筑爐完成,正式進入調試階段。
春節前,汶上項目須完成垃圾進場、倒送電、汽機沖轉等節點任務。
【謝勝超、孫永海、吳國強、陳寶月、張曉晗】
